Umlegung der Versorgungsleitungen entlang der Bergischen Landstraße
In Gerresheim führen wir derzeit eine mit dem Stadtentwässerungsbetrieb (SEBD) koordinierte Baumaßnahme durch. Um dem SEBD notwendige Sanierungsarbeiten seines Kanales zu ermöglichen ist eine Umlegung der vorhandenen Versorgungsinfrastruktur notwendig.
In Q4 2026 werden voraussichtlich unsere Arbeiten in den Bauabschnitten 2 und 3 abgeschlossen, sodass der SEBD mit seiner Maßnahme beginnen kann.
Wir bitten um Ihr Verständnis für die Baumaßnahme und die mit ihr verbundenen Einschränkungen.
Der Baufortschritt in 3 Schritten
In Bauabschnitt 1 arbeiten wir bereits seit September 2025. Die Fertigstellung ist für Q1 2026 vorgesehen. Der Abschnitt befindet sich vollständig auf einem Waldweg, der für die Bauzeit gesperrt ist.
Bauabschnitt 2 beginnt am 12. November 2025. Er folgt dem Verlauf der Bergischen Landstraße und wird im Gehwegbereich der östlichen Straßenseite ausgeführt. Für Fußgänger ist ein Notgehweg eingerichtet. Der Abschnitt wird in drei Teilabschnitten als Wanderbaustelle ausgeführt, um die Belastungen für Anwohner und Durchgangsverkehr auf das notwendige Minimum zu beschränken.
Bauabschnitt 3 beginnt voraussichtlich ab Q2 2026 auf der westlichen Gehwegseite.

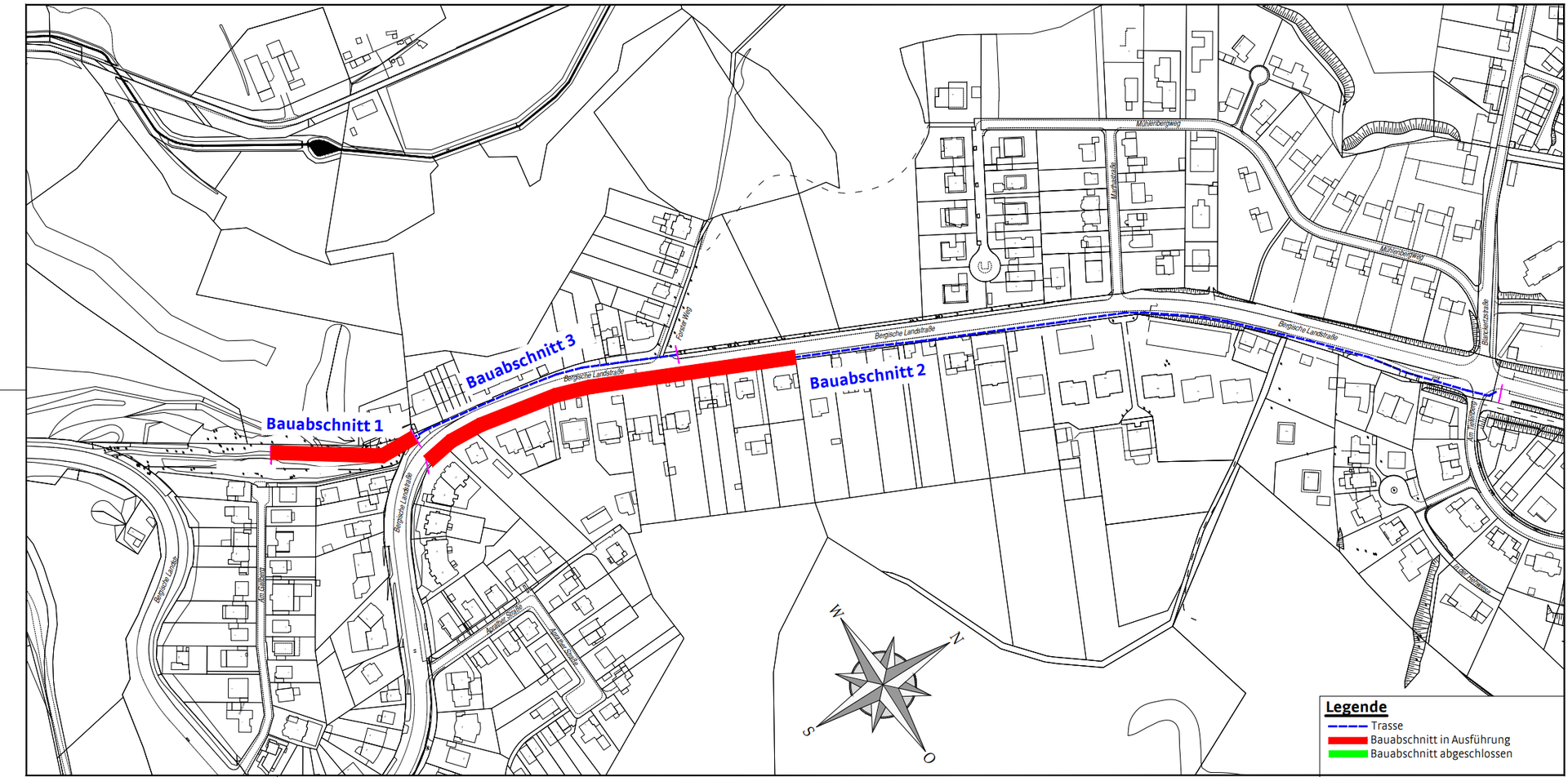

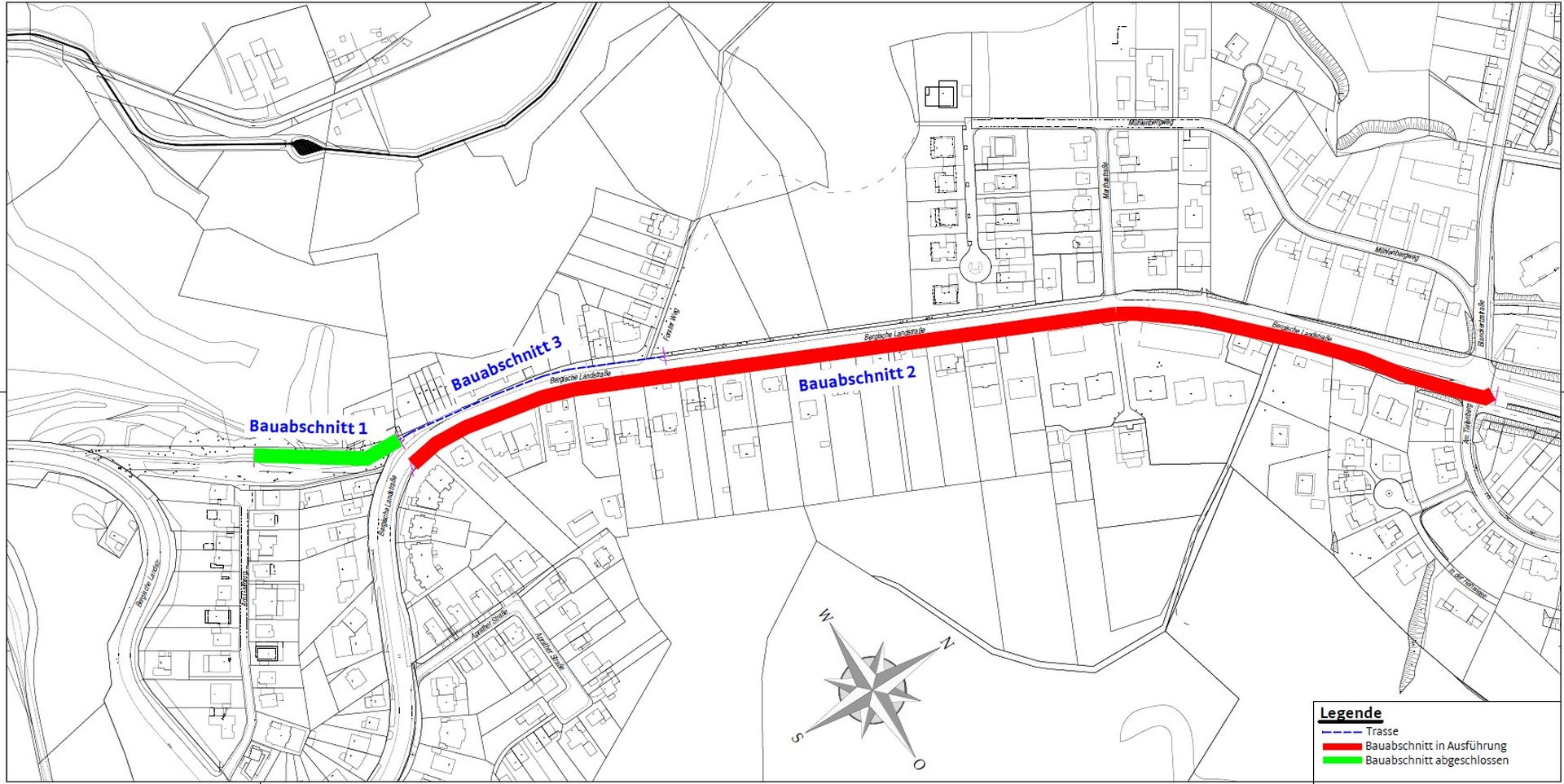

Trassenverlauf von September 2025 bis Q4 2026
